Elektrownia wodna Wały Śląskie

Elektrownia wodna Wały Śląskie jest elektrownią przepływową. Budowa ruszyła w 1953 roku.

Lokalizacja

Elektrownia wodna znajduje się w Brzegu Dolnym w województwie dolnośląskim.

Historia

Pierwszy turbozespół oddano do użytku w 1958 roku. W latach 1954-58, równolegle do budowy elektrowni powstało osiedle mieszkaniowe dla pracowników.

Charakterystyka

Jest to stopień żeglugowo-energetyczny; w części żeglugowej pod zarządem Regionalnego Zarządu Gospodarki Wodnej we Wrocławiu, część energetyczna jest własnością TAURON Ekoenergii.

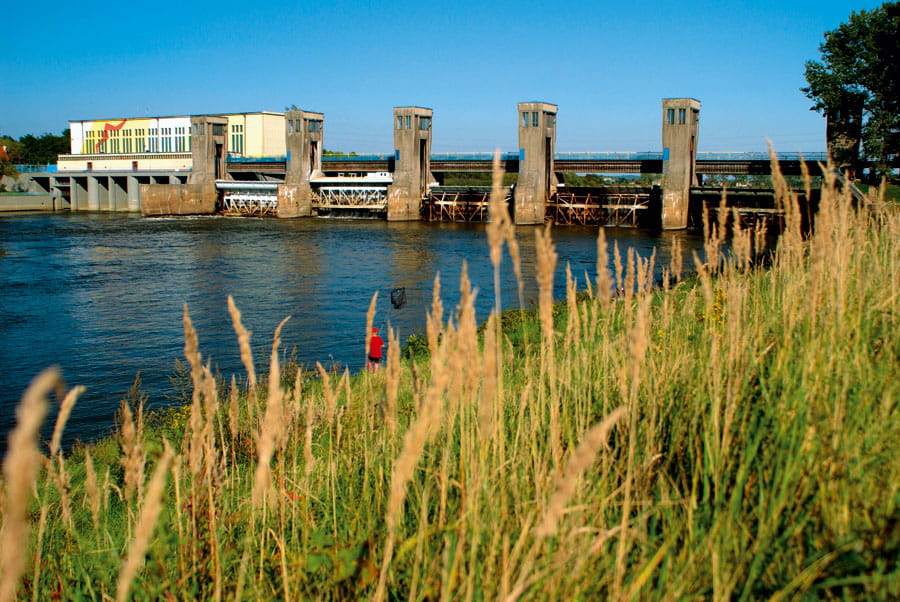

Zdjęcie z lotu ptaka na zaporę

Poznaj naszą elektrownię

1 listopada 1955 roku utworzono specjalne przedsiębiorstwo państwowe pod nazwą „Elektrownia Wały w budowie", mające za zadanie realizację inwestycji. Kolejne poważne zagrożenia pojawiły się w kwietniu, lipcu i grudniu 1956 roku, kiedy to na Odrze wystąpiły niebezpieczne stany powodziowe. Budowniczym udało się jednak, dzięki utrzymaniu właściwego stanu gródz i dodatkowym zabezpieczeniom, uchronić budowę przed większymi stratami.

Ostatecznie inwestycję uruchamiano stopniowo: 11 kwietnia 1958 roku oddano do eksploatacji pierwszy turbozespół. W miarę postępu prac przekazywano do eksploatacji dalsze turbozespoły: drugi – w czerwcu; III – w październiku 1958 roku. Inwestycję zamknięto 10 stycznia 1959 roku, w dniu oddania do eksploatacji czwartego turbozespołu. Stylistycznie budynki nawiązują do wzorów architektury osiedli mieszkaniowych z lat 30-tych XX wieku. Wyróżniają się starannym wkomponowaniem w otoczenie.

Uroczyste przekazanie elektrowni do eksploatacji miało miejsce 17 grudnia 1959 roku w obecności ówczesnego Ministra Górnictwa i Energetyki – Franciszka Waniołka.

Do elementów administrowanych przez Tauron Ekoenergię należą:
budynek elektrowni wodnej, przepławka, prawobrzeżne umocnienia z przyczółkiem.

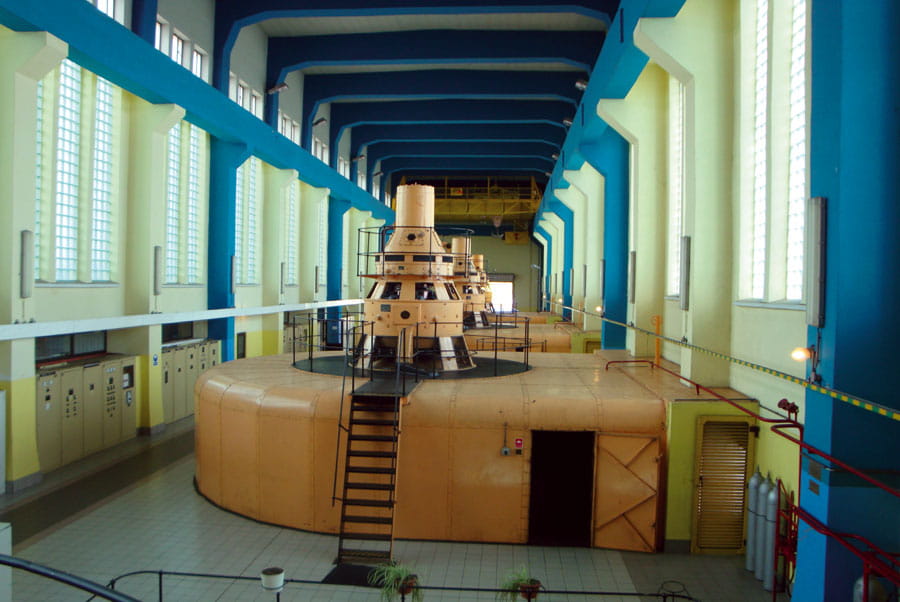

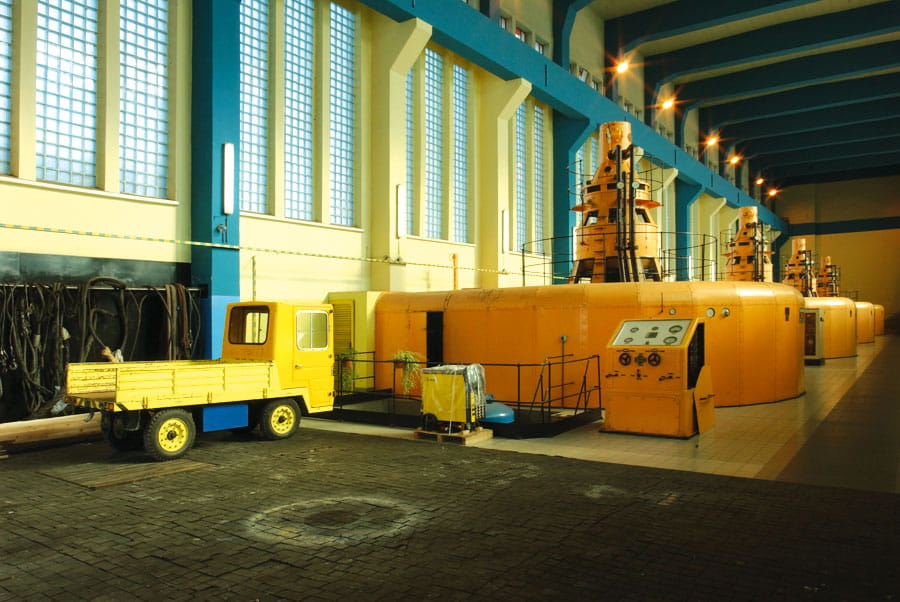

Elektrownia do dnia dzisiejszego utrzymała podstawowe wyposażenie z okresu budowy. Pracują tu cztery hydrozespoły, turbiny Kaplana o średnicy 4,0 m z regulatorami obrotów, agregatami pompowymi i serwomotorami aparatu kierowniczego turbiny i generatorami. Producentem części energetycznej były firmy: CKD Stalingrad Praha i CKD Blansko (Czechosłowacja).

Zdjęcia elektrowni

Zobacz galerię zdjęć naszej elektrowni wodnej Wały Śląskie

Dane techniczne

Interesujesz się informacjami na temat turbiny albo generatora elektrowni? Chcesz wiedzieć jaka jest moc instalowana albo natężenie przepływu? Kliknij "rozwiń" i poznaj dane techniczne.

  • Dane Turbozespołu  Nr 1 Nr 2   Nr 3 Nr 4
     TURBINA
     Rok budowy  1956  1956  1956  1956
     Typ  Kaplan  Kaplan  Kaplan  Kaplan
     Wytwórca  CKD Blansko  CKD Blansko CKD Blansko   CKD Blansko
     Moc instalowana [kW]  2456  2456  2456  2456
     Natężenie przepływu [m3/s]  60  60  60  60
     Spad [m]  4,7  4,7  4,7  4,7
     Prędkość obrotowa [obr/min]  88,2  88,2  88,2  88,2
     GENERATOR

     Rok budowy  1956  1956  1956  1956
     Typ  synchroniczny  synchroniczny  synchroniczny  synchroniczny
     Wytwórca  CKD Stalingrad  CKD Stalingrad  CKD Stalingrad  CKD Stalingrad
     Moc [kVA]  2700  2700  2700  2700
     Współczynnik mocy  0,75  0,75  0,75  0,75
     Napięcie [kV]  6,3  6,3  6,3  6,3
     Prędkość obrotowa [obr./min]  230  230  230  230
